Appeler
Règles de construction

Règles de construction : DTU, normes et autorisations

Par David Bertrand · 23 août 2026 · 12 min de lecture

Réglementation d'État, règles de l'art professionnelles, urbanisme local : trois familles de règles se superposent sur un même chantier, sans avoir ni la même force ni le même interlocuteur. Ce guide pose la carte, et dit lesquelles un propriétaire peut réellement opposer.

Plans d'une maison individuelle cotés en mètres carrés, niveau à bulle, casque de chantier et clés posés sur une dalle béton
Photo Pavel Danilyuk — Pexels

Règles de construction, DTU, normes, autorisations : ces mots circulent comme s’ils désignaient un même bloc de contraintes, opposable en bloc à qui de droit. Ce n’est pas le cas. Il existe trois familles de règles bien distinctes, qui n’ont ni la même force juridique, ni le même interlocuteur, ni le même effet le jour où le chantier tourne mal.

Celui qui cherche à s’y retrouver veut en réalité répondre à deux questions très concrètes : qu’est-ce qui s’impose à mon projet avant de commencer, et qu’est-ce que je peux opposer à mon constructeur une fois les travaux faits. Les deux réponses ne se trouvent pas au même endroit, et ce n’est presque jamais le numéro d’un document technique qui fait levier pour un particulier.

Trois familles de règles qu’on confond

La première famille est la réglementation de la construction. Elle vient de l’État, s’impose à tous et ne se négocie pas dans un contrat : exigences de performance énergétique et environnementale des bâtiments neufs, accessibilité des établissements recevant du public, précautions dans les zones exposées à certains risques naturels. Son non-respect est un manquement à un texte, pas un désaccord commercial.

La deuxième famille rassemble les règles de l’art : la manière correcte de mettre en œuvre un ouvrage — quel support, quelle épaisseur, quel recouvrement, quel ordre d’exécution. Ce sont des documents professionnels, élaborés par la filière, auxquels les marchés de travaux renvoient presque systématiquement.

La troisième famille est l’urbanisme, locale et instruite en mairie : ce que vous avez le droit de construire, à quelle hauteur, à quelle distance des limites, avec quel aspect extérieur, et sous quelle autorisation. Une extension parfaitement conforme aux règles de l’art peut être irrégulière au regard du plan local d’urbanisme, et inversement.

Elles se croisent sur quatre terrains que ce cocon traite un par un : le sol et son étude géotechnique, l’énergie avec la réglementation environnementale, le voisinage — vues, distances, mitoyenneté — et l’accessibilité dès lors qu’un local reçoit du public.

Tableau comparant les trois familles de règles de construction : la réglementation posée par l'État, les règles de l'art de la filière professionnelle imposées par le marché de travaux, et l'urbanisme instruit en mairie, avec pour chacune qui la pose, ce qu'elle dit et l'effet d'un écart
Les trois colonnes ne se recouvrent pas : un même défaut peut relever d'une seule d'entre elles, ce qui détermine à qui l'on s'adresse.

Ce que votre projet exige comme autorisation

C’est la question où circulent le plus d’approximations. Les seuils publiés par service-public.fr sont pourtant lisibles, à condition de ne pas en oublier la condition.

Un agrandissement ou une surélévation qui crée 5 m² ou moins d’emprise au sol ou de surface de plancher est soumis à déclaration préalable. C’est le socle, valable partout.

Au-delà de 5 m², deux cas se séparent. Si la commune est couverte par un plan local d’urbanisme et que le terrain se situe en zone urbaine, la déclaration préalable reste suffisante tant que l’emprise au sol ou la surface de plancher créée est inférieure ou égale à 40 m² ; au-delà de 40 m², il faut un permis de construire. Hors de ce cas de figure, la limite tombe : la déclaration préalable ne couvre plus que les surfaces créées inférieures ou égales à 20 m², et le permis de construire devient nécessaire au-delà de 20 m².

Deux plafonds s’ajoutent, indépendants de la surface créée. Un permis est exigé lorsque les travaux portent la surface de plancher totale au-delà de 150 m². Et le recours à un architecte est obligatoire si l’extension porte la surface de plancher totale du bâtiment à plus de 150 m² après travaux. Une extension modeste sur une maison déjà grande bascule ainsi dans les deux obligations à la fois.

Le seuil de 40 m² n'est pas universel

C’est l’erreur la plus répandue sur le web : le chiffre de 40 m² est repris partout comme s’il valait pour toute la France. Il suppose deux conditions cumulatives — une commune couverte par un plan local d’urbanisme, et un terrain situé en zone urbaine. Si l’une des deux manque, le seuil applicable est celui de 20 m². Vérifiez le zonage de votre parcelle en mairie avant de dimensionner votre projet, pas après.

Arbre de décision entre déclaration préalable et permis de construire pour un agrandissement : 5 m² ou moins partout, puis deux conditions cumulatives — commune couverte par un plan local d'urbanisme et terrain en zone urbaine — qui ouvrent le seuil de 40 m², sinon 20 m², et deux plafonds à 150 m² de surface de plancher totale
La branche à 40 m² ne s'ouvre qu'après deux conditions cumulatives ; c'est le nœud que la plupart des tableaux recopiés en ligne suppriment.

Construire ou vendre en zone argileuse : l’étude de sol

Selon Géorisques, 55 % du territoire métropolitain est classé en exposition moyenne ou forte au retrait-gonflement des argiles. Le nouveau zonage résulte de l’arrêté du 9 janvier 2026 et est applicable depuis le 1er juillet 2026 : une parcelle vérifiée il y a quelques années mérite d’être reconsultée.

Le Code de la construction et de l’habitation encadre ces situations. Son article L132-4 précise que la section « s’applique dans les zones exposées au phénomène de mouvement de terrain différentiel consécutif à la sécheresse et à la réhydratation des sols ».

L’article L132-5 pose ensuite l’obligation du vendeur, en une phrase sans détour : « En cas de vente d’un terrain non bâti constructible, une étude géotechnique préalable est fournie par le vendeur. » Cette étude est annexée à la promesse ou à l’acte, reste annexée au titre de propriété et suit les mutations successives : elle voyage avec le terrain.

L’article L132-6 organise le maillon suivant, le plus souvent rompu en pratique : le constructeur reçoit l’étude du maître d’ouvrage avant la conclusion des contrats ; à défaut, c’est au maître d’ouvrage de fournir une étude équivalente. Les contrats doivent mentionner que le constructeur en a eu connaissance et que ses travaux intègrent les mesures nécessaires au regard du risque.

Le mécanisme physique lui-même — pourquoi une argile se rétracte, comment un tassement se traduit en fissures — est détaillé dans le retrait-gonflement des argiles en Gironde.

Surface d'un terrain argileux fissuré par la sécheresse, réseau de fentes de retrait ouvertes dans la terre brune d'une parcelle nue
L'étude géotechnique se lit avant le plan de fondation, pas après : elle conditionne la profondeur d'assise et les dispositions constructives retenues.Photo Engin Akyurt — Pexels

Le neuf : ce que la RE2020 impose

Le ministère de la Transition écologique résume la bascule ainsi : « la France passe d’une réglementation thermique, la RT2012, à une réglementation environnementale, la RE2020 ». Le changement de nom n’est pas cosmétique : le périmètre s’élargit de la consommation d’énergie à l’empreinte du bâtiment.

Trois objectifs la structurent, dans les termes du ministère : « un objectif de sobriété énergétique et une décarbonation de l’énergie », « une diminution de l’impact carbone » et « une garantie de confort en cas de forte chaleur ». Le troisième est celui que les propriétaires découvrent le plus tard.

La RE2020 porte sur la construction neuve. Elle s’est appliquée d’abord aux maisons individuelles et aux logements collectifs, puis aux bureaux et aux bâtiments d’enseignement. Une rénovation, même lourde, ne relève pas de ce texte : c’est une confusion fréquente chez les propriétaires de bâti ancien, à qui l’on oppose parfois des exigences qui ne les concernent pas.

Les trois objectifs de la RE2020 cités dans les termes du ministère : sobriété énergétique et décarbonation de l'énergie, diminution de l'impact carbone, garantie de confort en cas de forte chaleur, avec le rappel que le périmètre est la construction neuve
Le confort d'été est le nouvel entrant : il se joue à la conception, par l'orientation, les protections solaires et l'inertie, avant tout équipement.

DTU et règles de l’art : pourquoi le numéro compte moins que vous ne croyez

Les documents techniques unifiés qui décrivent les règles de l’art sont des documents payants, non librement consultables. Une page web qui aligne un numéro et une tolérance chiffrée au millimètre les a, dans l’immense majorité des cas, recopiés d’une autre page qui les avait elle-même recopiés, sans que personne n’ait ouvert le document d’origine.

Nous ne citons donc jamais un de ces documents par son numéro, ni une tolérance chiffrée que nous ne pourrions pas vous laisser vérifier. Ce n’est pas une lacune : c’est la même exigence que celle qu’un expert applique à un rapport. Sur un chantier, la règle applicable est celle que le marché de travaux désigne — c’est le contrat, le devis et les pièces techniques qu’il faut ouvrir en premier, pas un article de blog.

Deuxième conséquence : pour un particulier, l’écart aux règles de l’art est un argument technique, rarement une démonstration à lui seul. Ce qui s’oppose vraiment, ce sont les garanties légales du Code civil, publiques, gratuites et vérifiables en ligne par n’importe qui.

L’article 1792 pose une responsabilité de plein droit du constructeur pour les dommages qui compromettent la solidité de l’ouvrage ou qui, l’affectant dans l’un de ses éléments constitutifs ou d’équipement, le rendent impropre à sa destination. Aucune faute n’a à être prouvée : c’est le dommage et son effet qui comptent. L’article 1792-4-1 fixe la borne dans le temps, le constructeur étant déchargé « après dix ans à compter de la réception des travaux ».

La réception, justement, est le pivot. L’article 1792-6 la définit comme « l’acte par lequel le maître de l’ouvrage déclare accepter l’ouvrage avec ou sans réserves », et attache à l’entrepreneur une garantie de parfait achèvement d’un an. Enfin, l’article 1792-5 répute non écrite toute clause qui exclurait ou limiterait les responsabilités des articles 1792, 1792-1 et 1792-2 : ce socle ne se négocie pas, quoi qu’en dise un contrat.

Le détail de la plus longue de ces garanties est traité à part : garantie décennale, ce qu’elle couvre vraiment.

Deux colonnes opposées : les règles de l'art, documents payants de force contractuelle qui ne donnent qu'un argument technique, et les garanties du Code civil, textes publics de force légale — articles 1792, 1792-4-1, 1792-5 et 1792-6 — directement opposables
La colonne de droite est celle que le propriétaire peut lire lui-même, gratuitement : c'est aussi celle qui produit un effet juridique direct.

Ce qu’on observe en Gironde

Sur nos missions à Libourne, dans le Libournais et l’Entre-deux-Mers, les dossiers qui dérapent tiennent rarement à une subtilité technique, mais à un maillon manquant dans la chaîne décrite plus haut.

Le cas le plus courant : une étude de sol produite à la vente du terrain, que personne n’a transmise à l’entreprise qui a coulé les fondations. Les dispositions constructives qu’elle recommandait n’ont jamais été discutées, et sur les terrains argileux des coteaux de la rive droite, la conséquence se lit quelques années plus tard dans les maçonneries.

Deuxième motif récurrent : l’extension calée sur les 40 m² lus quelque part, sans vérifier que la parcelle remplissait les deux conditions qui ouvrent ce seuil. La régularisation, quand elle est possible, coûte plus cher que la vérification qu’elle remplace.

Troisième constat : l’absence de procès-verbal de réception. Beaucoup de chantiers de maison individuelle s’achèvent par un dernier virement et une poignée de main. Sans acte de réception daté, la chronologie des garanties devient un sujet de discussion — au pire moment, celui où un désordre est déjà là.

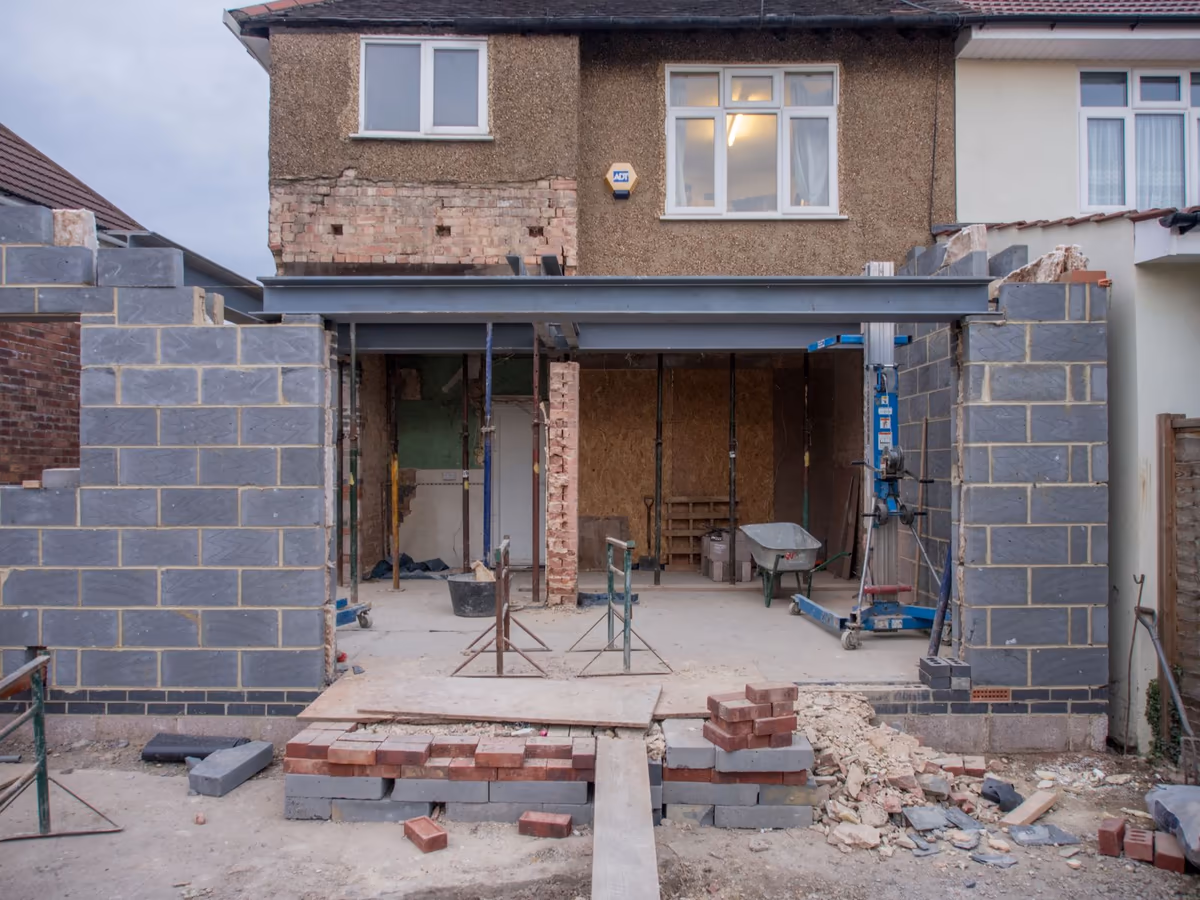

Extension de plain-pied en cours de construction à l'arrière d'un pavillon existant : murs en blocs béton montés jusqu'à l'arase, poutre métallique posée en jonction avec la façade et dalle coulée
La jonction entre l'existant et l'extension concentre à elle seule les trois familles de règles : autorisation, sol et exécution.Photo Brett Jordan — Pexels

Le rôle de l’expert, et par où commencer

Sur ce sujet précis, un expert indépendant ne récite pas la réglementation : il vérifie une cohérence entre des pièces et un ouvrage réel.

Il reprend d’abord le dossier : nature de l’autorisation obtenue, pièces du marché de travaux, étude géotechnique et mention de sa transmission dans les contrats, procès-verbal de réception et réserves. Cet inventaire révèle souvent le maillon manquant avant même la visite.

Il constate ensuite sur place : ce qui a été construit correspond-il à ce qui a été autorisé et commandé, les dispositions annoncées ont-elles été exécutées, les désordres observés relèvent-ils d’un défaut d’exécution, d’une inadéquation au sol ou d’une cause extérieure. Il mesure, date et photographie, parce qu’un écart non mesuré ne se discute pas.

Il tranche enfin : il qualifie ce qu’il a constaté au regard des garanties légales et rédige un rapport daté, argumenté, opposable à une entreprise, à un assureur ou devant le tribunal judiciaire. Ce travail relève de notre expertise fissures, infiltrations et humidité lorsque le désordre est déjà apparu, et d’une mission d’assistance à maîtrise d’ouvrage lorsqu’il s’agit de sécuriser un projet en amont.

Par où commencer, si vous montez un projet ? Dans cet ordre : le zonage et le règlement d’urbanisme de votre parcelle, l’exposition du sol, puis seulement le dimensionnement et le choix des entreprises. L’ordre inverse — dessiner d’abord, vérifier ensuite — est la source la plus fréquente des dossiers que nous reprenons.

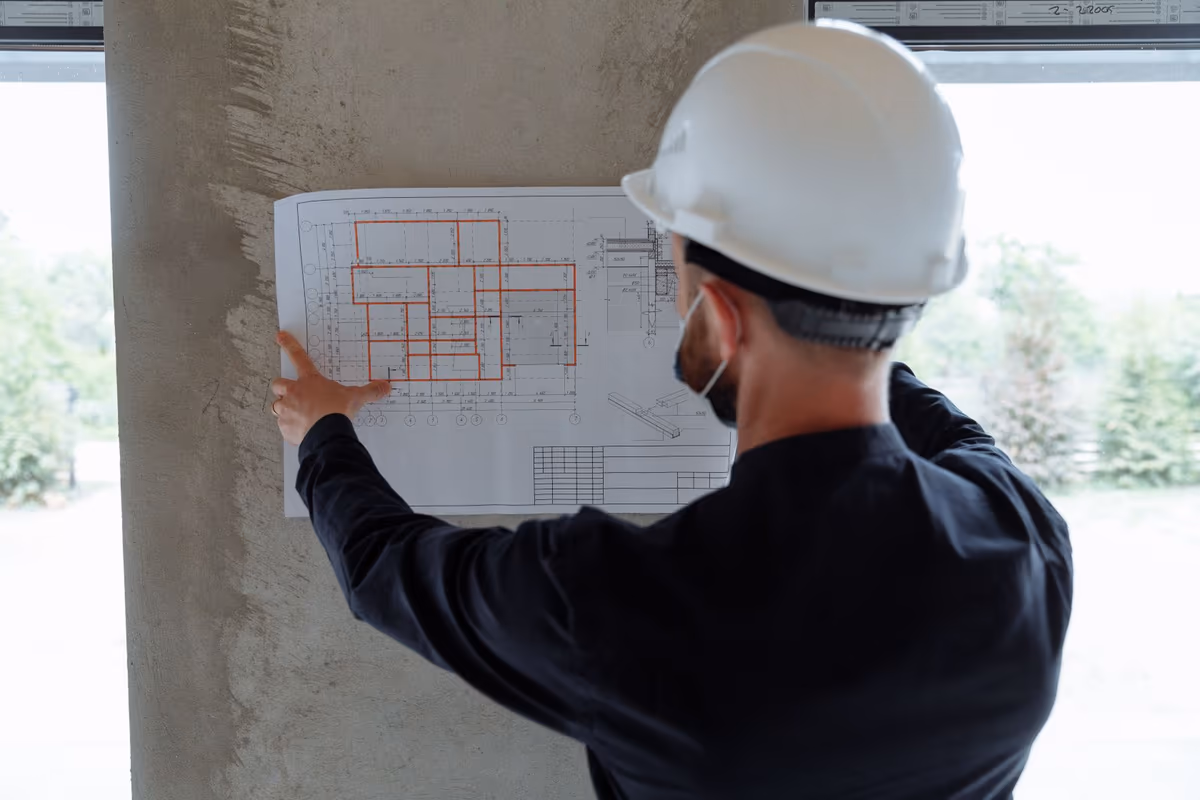

Homme casqué de dos sur un chantier, tenant un plan d'exécution déplié contre un poteau béton pour comparer le document à l'ouvrage construit
L'essentiel du travail se fait pièces en main : c'est l'écart entre le dossier et l'ouvrage réel qui fonde le constat.Photo Thirdman — Pexels

Le dossier complet

Ce guide est la porte d’entrée. Chaque case se déplie en article dédié :

Les autorisations, Déclaration préalable ou permis de construire : comment trancher · Extension de maison : seuils de surface et formalités · PLU du Libournais : ce qu’il faut vérifier avant tout projet

Les règles techniques, Les DTU : ce que c’est et pourquoi ça vous protège · RE2020 en maison individuelle : ce qui change concrètement

Le sol et le voisinage, Étude de sol en zone argileuse : ce que la loi impose · Vues, distances, mitoyenneté : les règles de voisinage en construction

Recevoir du public, Accessibilité ERP : les obligations d’un petit établissement

Carte du dossier règles de construction : la page mère et huit articles répartis en quatre volets — les autorisations, les règles techniques, le sol et le voisinage, recevoir du public
Quatre volets qui correspondent à quatre moments du projet : ce qu'on demande, ce qu'on construit, ce sur quoi on construit, et ce qu'on accueille.

Les règles de construction ne forment pas un mur uniforme : la réglementation s’impose, l’urbanisme conditionne, les règles de l’art décrivent, et les garanties du Code civil restent opposables quand tout le reste a échoué. Un projet bien mené vérifie les trois premières pour n’avoir jamais à mobiliser la quatrième.

Un projet d’extension à cadrer, un doute sur ce qui a réellement été appliqué sur votre chantier : demandez un devis d’expertise et faites vérifier le dossier avant que les travaux ne figent la situation.

Questions fréquentes

Faut-il un permis de construire ou une déclaration préalable pour une extension ?

Un agrandissement ou une surélévation qui crée 5 m² ou moins d'emprise au sol ou de surface de plancher relève de la déclaration préalable. Au-delà de 5 m², le seuil dépend de votre commune : si elle est couverte par un plan local d'urbanisme et que le terrain est en zone urbaine, la déclaration préalable suffit jusqu'à 40 m² de surface créée, et le permis devient obligatoire au-delà. Hors de ce cas, la limite est de 20 m². Un permis est également exigé lorsque les travaux portent la surface de plancher totale au-delà de 150 m², seuil qui rend par ailleurs le recours à un architecte obligatoire.

Une étude de sol est-elle obligatoire pour construire sur un terrain argileux ?

Dans les zones exposées au mouvement de terrain différentiel consécutif à la sécheresse et à la réhydratation des sols, le Code de la construction et de l'habitation prévoit qu'en cas de vente d'un terrain non bâti constructible, une étude géotechnique préalable est fournie par le vendeur. Elle est annexée à la promesse ou à l'acte, reste annexée au titre de propriété et suit les mutations successives. Le constructeur doit ensuite recevoir cette étude du maître d'ouvrage avant la conclusion des contrats ; à défaut, le maître d'ouvrage lui fournit une étude équivalente.

Un artisan qui ne respecte pas un DTU est-il en faute ?

Les documents techniques qui décrivent les règles de l'art ne sont pas la loi : ils s'imposent par le contrat, qui y renvoie presque toujours, et parce qu'ils définissent l'exécution attendue d'un professionnel. Un écart à ces règles est donc un argument, pas une démonstration à lui seul. Ce qu'un propriétaire peut réellement opposer, ce sont les garanties légales du Code civil : la responsabilité de plein droit du constructeur pour les dommages qui compromettent la solidité de l'ouvrage ou le rendent impropre à sa destination, et la garantie de parfait achèvement d'un an qui suit la réception.
